,例如:倉庫、碼頭
、廠房
、停車場、維修車間
、車庫
、貨倉式商場、碼頭及需要統一色彩以提高工作衛生環境和美觀同時沒有腐蝕介質的地方
。
特 性
增強混凝土地面的耐磨性
,耐沖擊性度。極大提高了混凝土的密度
,使其減少起塵
,增加了地面的防油性,形成了一個高密度
,易清潔
,抗?jié)B透的地面。與混凝土地面一起施工
,施工工期短
。耐久性好,減少了因周期性涂裝或?qū)⒈砻嬖龊袼鶐淼馁M用
。它比非金屬的硬化地面的起塵少
,表觀有如星夜般閃閃,耐沖擊更好
,而且對防靜電有一定效果
。

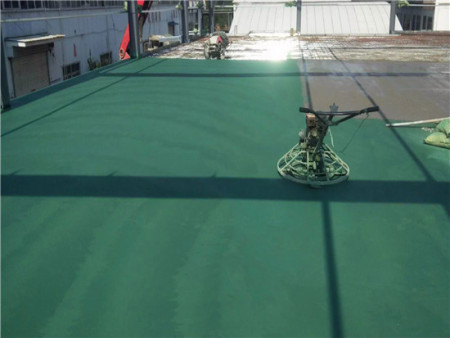

步驟一:基層收平提漿
施工要求:基層砼初凝時(約3~4h),即可進行耐磨地坪施工,先在抹光機上安裝圓盤,整體打磨砼并從周邊逐漸向內收抹,起到平整和提漿作用。
注:砼初凝時間應根據作業環境、氣候等環境決定。一般腳踩下陷不超過5mm開始提漿鋪設金剛砂耐磨材料。
步驟二:第一次鋪撒金剛砂
施工要求:第一次鋪撒2/3金剛砂材料均勻的鋪撒在砼表面(不均勻處用刮板刮勻),待材料吸收砼中的水分、表面出現返潮顏色變灰暗后,開始第一次抹平
。
步驟三:揉壓、抹平
施工要求:采用裝圓盤的抹光機碾磨分散
,使其與基層混凝土漿結合在一起
,注意不要搓抹過度。墻邊可采用鐵抹子人工揉壓收平
。
步驟四:第二次鋪設金剛砂
施工要求:隨即將余下的1/3料鋪撒在混凝土表面,鋪撒方向與第一次垂直,進行第二次抹平工作
,最后用裝刀片的抹光機完成抹光工作
。
步驟五:收面
施工要求:隨混凝土凝固時間調整刀片傾斜角度(轉速及角度視硬化情況調整),抹光機作業時縱橫交錯(3次以上)進行。邊角部位采用人工鋼抹子有序同向的壓光
,避免抹紋出現。
步驟六:養護
、切縫
施工要求:施工完成養護7d,按照柱距(要求縱橫≤
6m)進行鋸切分格縫,鋸縫必須彈線;縫寬
5mm,深
20mm。
填縫要求: 縫內的垃圾、浮灰清除干凈
,將填縫材料灌入縫內(縫內應干燥);填縫材料平面應低于混凝土基面1-3mm
,無漏灌、不溢出縫外;施工后4小時內防止接觸雨水。
